Noticias

Continúan las obras en la Plaza Doctor Durán de Cáceres donde la Diputación ha invertido 248.627€ con fondos propios


| |

Las obras, con las que se quiere revitalizar y recuperar un espacio, comenzaron el pasado mes de marzo y, con un plazo de ejecución de cinco meses, se espera estén próximamente concluidas

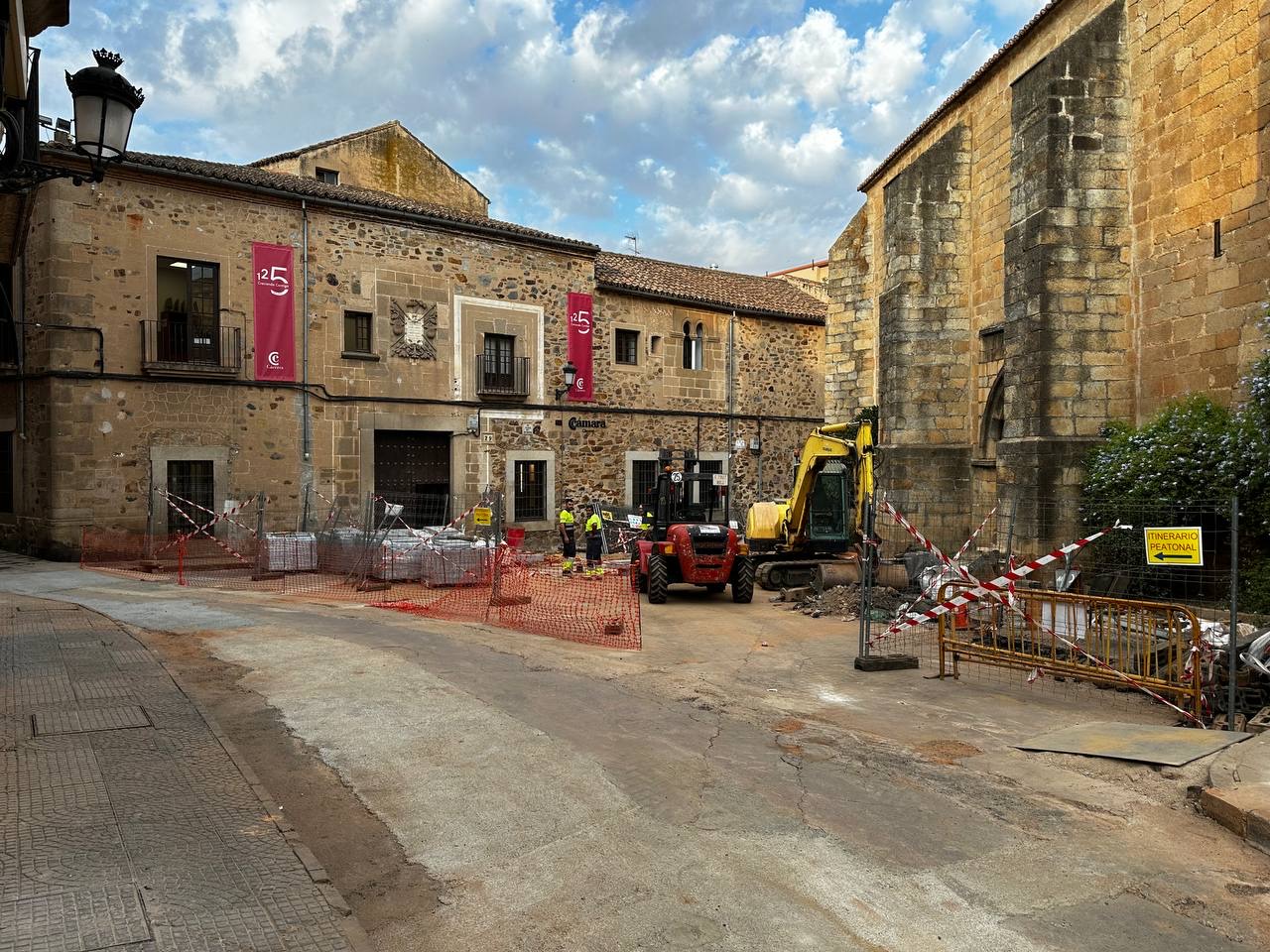

29-08-2024.- La Diputación de Cáceres, a través del Área de Fomento, Movilidad y Agenda Provincial, es la responsable de los trabajos que actualmente se están ejecutando en la Plaza del Doctor Durán. Unas obras que, con presupuesto propio de la Diputación de 248.627 euros y adjudicada a la empresa Construcciones Hidráulicas y Viales, pretenden revitalizar y recuperar un espacio público para la ciudadanía con especial cuidado y atención al peatón y en concordancia con el resto de las calles y plazas aledañas.

Las obras consisten en la sustitución y mejora de la red de saneamiento y abastecimiento, de una antigüedad considerable, así como el tratamiento integral de los espacios, mejorando la accesibilidad y la renovación del pavimento a base de losas cuadradas de granito de 50×50 x10 cm en toda su superficie.

Dos zonas

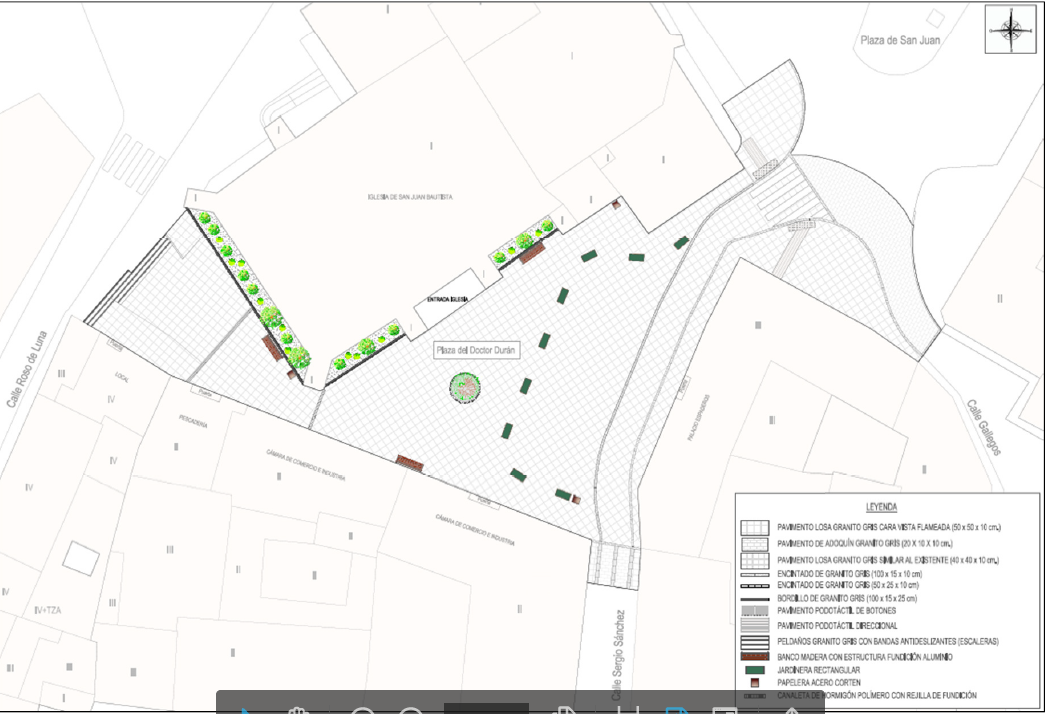

En la plaza del Doctor Durán se distinguen dos zonas: una parte exclusivamente peatonal situada entre la iglesia de San Juan y la calle Roso de Luna; y la otra parte que combina el tráfico rodado con el peatonal, con accesos desde la plaza de San Juan y la calle Sergio Sánchez. En esta última zona es donde se creará una amplia plataforma única al mismo nivel.

La plaza se concibe como un espacio amplio y homogéneo a través de una pavimentación continua, delimitando el carril permitido de circulación rodada hacia la calle Sergio Sánchez mediante encintados laterales y delimitando la zona reservada a la carga y descarga mediante la colocación de jardineras y mobiliario urbano móvil.

Accesibilidad

En la zona de conexión con Roso de Luna se ha actuado sobre la rasante para mejorar la accesibilidad, y se ha conseguido eliminar la rampa y las escaleras intermedias existentes que estaban a distinta altura. Cabe destacar que en esta zona existe un centro de transformación subterráneo del que parten líneas subterráneas de media tensión que ha limitado el alcance de la actuación y no ha permitido eliminar por completo las escaleras de acceso a Roso de Luna, aunque sí se mejora la rampa de acceso.

Se tratan también las conexiones con la calle Sergio Sánchez y la plaza de San Juan, con la misma tipología de pavimentación de estas calles.

En cuanto a la red de abastecimiento, se sustituirán aproximadamente 68 m de la tubería existente de fundición gris, por tubería de fundición dúctil para abastecimiento, de 150 mm de diámetro nominal. La red se completa con la instalación de válvulas compuertas que permite sectorizar la red, una boca de riego, un hidrante enterrado, la reposición de acometidas y la conexión a la red existente.

En cuanto al saneamiento se renovarán 45 m de tubería existente, de hormigón de 300 mm de diámetro, por tubería de PVC, de pared corrugada, de 400 mm de diámetro nominal y SN-8 KN/m² de rigidez circunferencial, así como los pozos, acometidas y conexiones necesarias. Para la recogida y desagüe de las aguas pluviales se instalarán dos canaletas prefabricadas de hormigón polímero y un imbornal sifónico.

Mobiliario

La urbanización de la plaza se completará con la colocación de mobiliario urbano similar al existente en la plaza Mayor, en la plaza de San Juan, y en la calle Gran Vía: bancos, papeleras y jardineras. También se ha previsto el tratamiento de los parterres que rodean la fachada de la Iglesia junto a la plaza y la plantación de un ciprés, que se ubicará en la zona alta de la plaza.

Finalmente se ejecutará la señalización vertical y horizontal previstas para la regulación del tráfico rodado, peatonal y zona de carga y descarga.

Las obras comenzaron el pasado 6 de marzo de 2024, tienen un plazo de ejecución de 5 meses.

















|
